طراحی نیروگاه برق خورشیدی | خدمات تخصصی طراحی و امکانسنجی نیروگاه خورشیدی
راهنمای مراحل طراحی و امکانسنجی نیروگاه خورشیدی در پروژههای خانگی، صنعتی با تحلیل فنی دقیق و ارزیابی اقتصادی
اگر قرار است سرمایه ای روی یک پروژه نیروگاه برق خورشیدی بگذارید، اولین و مهمترین قدم نه خرید پنل است، نه انتخاب پیمانکار بلکه اولین قدم درست در اجرای یک پروژه برق خورشیدی « طراحی نیروگاه برق خورشیدی » است.
طراحی نیروگاه برق خورشیدی یعنی پیش از صرف یک ریال برای تجهیزات یا اجرا، دقیقاً بدانید:
- چند کیلووات واقعاً میتوانید نصب کنید
- پنلها کجا و چگونه جانمایی شوند
- چه تجهیزاتی متناسب پروژه شماست
- چه ریسکهایی وجود دارد
- هزینه واقعی اجرا چقدر است
خیلیها تصور میکنند طراحی یعنی یک نقشه ساده. اما طراحی حرفهای یک ابزار تصمیمگیری است — ابزاری که میگوید این پروژه ارزش سرمایهگذاری دارد یا ندارد، و اگر دارد، با چه مشخصاتی.
تفاوت طراحی نیروگاه خورشیدی و اجرا ؟
در اجرای یک پروژه نیروگاه برق خورشیدی وقتی بدون طراحی ؛ وارد اجرا میشوید، تصمیمهای حیاتی پروژه در حین کار گرفته میشود و این موجب اشتباهات و خطا هایی میشود که اغلب دیگر برگشتپذیر نیستند.
| موضوع | طراحی | اجرا |
|---|---|---|
| هدف | تعیین کردن که چه چیزی باید ساخته شود | ساختن آنچه طراحی مشخص کرده |
| زمان انجام | پیش از هر اقدام | پس از تأیید طراحی |
| خروجی | مدارک، نقشه، گزارش فنی | نیروگاه آماده بهرهبرداری |
| اشتباه در این مرحله | قابل اصلاح با هزینه کم | پرهزینه و گاه غیرقابل جبران |
چه کسانی به طراحی نیروگاه خورشیدی نیاز دارند؟
امروزه استفاده از انرژی خورشیدی دیگر فقط یک انتخاب نیست، بلکه برای بسیاری یک ضرورت اقتصادی و محیطزیستی به شمار میرود. اما سوال مهم اینجاست: طراحی نیروگاه برق خورشیدی دقیقاً برای چه کسانی کاربرد دارد؟
از صاحب یک کارخانه که میخواهد قبض برق سنگینش را کاهش دهد، تا مدیر یک مجتمع مسکونی که به دنبال استقلال انرژی است؛ از یک کشاورز که برای پمپاژ آب به برق پایدار نیاز دارد، تا یک سرمایهگذار که قصد دارد از فروش برق به شبکه درآمد کسب کند — همه اینها به یک طراحی دقیق و حرفهای نیاز دارند.
طراحی اصولی نیروگاه خورشیدی تضمین میکند که سیستم نهتنها بهینه کار کند، بلکه در بلندمدت سودآور و قابل اتکا باشد. در این مسیر، شناخت نیاز مخاطب اولین و مهمترین گام است.
| نوع متقاضی | هدف اصلی | نکته کلیدی طراحی |
|---|---|---|
| سرمایهگذار | فروش برق، بازدهی مالی | استقلال از پیشنهاد فروشنده |
| صاحب کارخانه / سوله | کاهش هزینه برق صنعتی | تطابق با الگوی مصرف، بررسی سازه |
| مالک زمین | احداث نیروگاه بزرگمقیاس | توپوگرافی، دسترسی، سند |
| کشاورز / صاحب چاه | تأمین برق پمپ یا گلخانه | تطابق دقیق با مصرف واقعی |
| مالک ساختمان | نیروگاه خانگی یا تجاری | ظرفیت تحمل بام، سایهاندازی |
| پیمانکار EPC | تهیه مدارک برای مناقصه | بررسی فنی مستقل |
چرا قبل از طراحی نیروگاه برق خورشیدی نباید تجهیزات خرید ؟
خیلی از افراد وقتی تصمیم میگیرند نیروگاه خورشیدی راهاندازی کنند، اول سراغ خرید تجهیزات میروند اما این دقیقاً همان جایی است که ماجرا میتواند به یک ضرر بزرگ تبدیل شود چراکه تجهیزات خورشیدی بازگشتپذیر نیستند و اشتباه در خرید یعنی پولی که دیگر برنمیگردد. هزینه طراحی پروژه برق خورشیدی در مقابل این ریسکها بسیار ناچیز است و در واقع نوعی سرمایهگذاری برای جلوگیری از هدررفت منابع است. شایعترین مشکلات خرید تجهیزات نیروگاه بدون طراحی:
۱. عدم تطابق تعداد پنل با ظرفیت واقعی سایت
تعداد پنلهایی که روی یک سایت جا میشود به دهها عامل بستگی دارد: مساحت خالص، فاصله بین ردیفها برای جلوگیری از سایه، محدودیت سازه، مسیرهای دسترسی. هیچکدام از اینها را بدون طراحی نمیدانید.
۲. اینورتر نامتناسب
اینورتر قلب نیروگاه است. انتخاب آن بدون دانستن آرایش پنلها، ولتاژ مدار و شرایط محیطی، یعنی خرید بر اساس پیشنهاد فروشنده — نه نیاز واقعی پروژه.
۳. ناسازگاری با شرایط محیطی
تجهیزاتی که برای آبوهوای معتدل طراحی شدهاند، در مناطق گرموخشک یا مرطوب عملکرد متفاوتی دارند.
۴. افزایش هزینه اصلاحات
فروش دست دوم تجهیزات اشتباه + خرید تجهیزات درست + هزینه کارگری مجدد = چندین برابر هزینه طراحی اولیه.
درخواست مشاوره رایگان !
پاسخ به هر گونه سوال و یا ابهام در رابطه طراحی نیروگاه برق خورشیدی
اگر پروژه نیروگاه برق خورشیدی در ذهن دارید « چه ۱۰ کیلووات روی بام خانه، چه ۵۰۰ کیلووات روی سوله کارخانه » میتوانید با ارسال مشخصات پروژه (شهر، نوع محل، مساحت تقریبی) یک بررسی اولیه رایگان از تیم نور انرژی دریافت کنید. هدف این بررسی ساده است: بدانید پروژهتان توجیه دارد یا ندارد ؛ پیش از پرداخت هر هزینهای.
بررسی دو تجربه طراحی نیروگاه برق خورشیدی
پروژههای اجراشده بهترین گواه بر اهمیت طراحی دقیق هستند. در ادامه، دو نمونه واقعی از تجربههای شرکت نور انرژی را مرور میکنیم که نشان میدهد چگونه یک طراحی حرفهای میتواند مسیر یک سرمایهگذاری را کاملاً تغییر دهد.

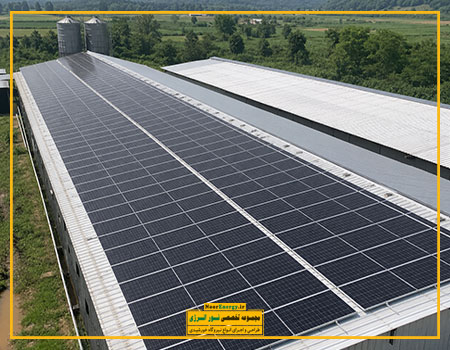

۱. پروژه موفق: نیروگاه صنعتی کارخانه لبنیات، استان مرکزی
ما در نور انرژی در پروژه طراحی نیروگاه خورشیدی یک کارخانه تولید لبنیات در استان مرکزی، با مساحت سقف سوله حدود ۴۸۰۰ متر مربع، درخواست اولیه کارفرما ۵۰۰ کیلووات بود.
پس از بررسی دقیق سازه، شیب سقف و الگوی مصرف برق کارخانه (که صبحها پیک مصرف داشت)، ظرفیت طراحیشده را به ۳۸۰ کیلووات رساندیم — با جانمایی بهینهای که بیشترین تولید را در ساعات اوج مصرف داشت. نتیجه؟ کاهش ۶۸٪ در قبض برق صنعتی در سال اول بهرهبرداری، در مقایسه با تخمین اولیه کارفرما که ۵۰۰ کیلووات بدون طراحی میخواست و احتمالاً به مشکل سازه و راندمان پایینتر میرسید.
درسی که این پروژه داد: عدد بزرگتر لزوماً بهتر نیست. عدد درست، بهترین است.

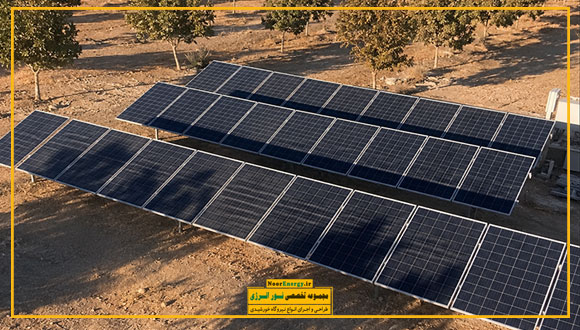

2. پروژه ناموفق: نیروگاه مزرعه پسته، استان کرمان
در یک پروژه کشاورزی در استان کرمان، کارفرما قبل از درخواست طراحی کامل از ما، بخشی از تجهیزات را از یک فروشنده خریده بود. اینورترها برای ظرفیتی انتخاب شده بودند که با تعداد پنلهای قابل نصب روی پایههای زمینی آن مزرعه همخوانی نداشت. علاوه بر این، سایهاندازی ردیفهای درختان پسته در ساعات بعدازظهر در نظر گرفته نشده بود.
تجربهای که بدست آمد: در نور انرژی از این پروژه یاد گرفتیم که در اولین جلسه با کارفرما، پیش از هر چیز میپرسیم: «آیا تجهیزاتی خریداری شده؟» اگر جواب بله باشد، ابتدا سازگاری آن تجهیزات را بررسی میکنیم. این رویه الان بخشی از پروتکل استاندارد ماست.
مقایسه انواع پروژههای طراحی نیروگاه خورشیدی
طراحی نیروگاه خورشیدی یک فرآیند یکسان برای همه نیست. بسته به محل نصب، میزان مصرف، و هدف پروژه، رویکرد طراحی کاملاً متفاوت میشود. در ادامه، انواع پروژههای طراحی نیروگاه خورشیدی را با هم مرور میکنیم تا بهتر بتوانید تشخیص دهید کدام مسیر برای شما مناسبتر است.
| ویژگی | روی زمین | روی بام ساختمان | روی سوله صنعتی | کشاورزی / چاه آب |
|---|---|---|---|---|
| مناسب برای | سرمایهگذاری بزرگ، فروش برق | مسکونی، اداری، تجاری | کارخانه، انبار، صنعت | آبیاری، گلخانه، سردخانه |
| ظرفیت معمول | ۵۰۰ کیلووات تا چند مگاوات | ۵ تا ۲۰۰ کیلووات | ۵۰ تا ۵۰۰ کیلووات | ۵ تا ۱۰۰ کیلووات |
| مزیت اصلی | آزادی جانمایی، ظرفیت بالا | بدون نیاز به زمین اضافه | استفاده از فضای موجود | کاهش هزینه آب و برق |
| محدودیت کلیدی | نیاز به زمین، دسترسی شبکه | ظرفیت سازه، مساحت محدود | وضعیت سقف، جهت سوله | تطابق دقیق با مصرف پمپ |
| نکته مهم طراحی | توپوگرافی، نوع خاک | نوع پوشش، بار مرده سازه | تحمل وزن سقف | ساعات مصرف پمپ |
خدمات طراحی نیروگاه برق خورشیدی چه مواردی را شامل میشود؟
۱. بررسی اولیه امکانپذیری
پیش از هر تصمیمی، باید بدانیم این پروژه اصلاً ارزش ادامه دارد یا نه. در این مرحله، مصرف برق، فضای موجود، وضعیت شبکه و شرایط کلی سایت بررسی میشود تا با دید روشن وارد مراحل بعدی شوید.
۲. ارزیابی سایت
هر متر مربع از سقف یا زمین شما ارزش یکسانی ندارد. جهت نصب، زاویه شیب، سایههای فصلی ساختمانهای مجاور و موانع پیرامونی — همه اینها مستقیماً روی میزان تولید سالانه تأثیر میگذارند. این ارزیابی تضمین میکند که بهترین بخش سایت برای نصب انتخاب شود.
۳. تعیین ظرفیت واقعی
«هرچه بیشتر، بهتر» در نیروگاه خورشیدی همیشه درست نیست. ظرفیت باید دقیقاً متناسب با مصرف، فضا، بودجه و ظرفیت اتصال به شبکه تعیین شود. نصب بیش از حد یعنی هدر دادن سرمایه؛ کمتر از حد یعنی از دست دادن فرصت صرفهجویی.
۴. جانمایی بهینه پنلها
چیدمان پنلها یک علم است. فاصله ردیفها، زاویه نصب و نحوه گروهبندی استرینگها تأثیر مستقیمی بر بازدهی دارند. جانمایی اشتباه میتواند تا ۲۰٪ از تولید سالانه شما را از بین ببرد.
۵. انتخاب تجهیزات متناسب با پروژه
بازار پر از گزینههای مختلف است، اما انتخاب درست آن است که با شرایط خاص پروژه شما هماهنگ باشد؛ نه آنچه فروشنده در انبار دارد. در این مرحله، پنل، اینورتر، استراکچر و سایر تجهیزات بر اساس نیاز واقعی پروژه انتخاب میشوند.
۶. بررسی سازه و تحمل وزن
یک سیستم خورشیدی میتواند چند ده تن بار روی سازه ایجاد کند. قبل از نصب، باید مطمئن شویم که بام، سقف سوله یا زیرسازه زمینی توان تحمل این بار را — در کنار فشار باد و برف — دارد. این بررسی از خسارتهای جبرانناپذیر جلوگیری میکند.
۷. طراحی کابلکشی DC و AC
کابلکشی نادرست یعنی افت ولتاژ، گرمای اضافه، و در بدترین حالت، آتشسوزی. در این مرحله مسیر کابلهای DC از پنلها تا اینورتر، و AC از اینورتر تا تابلو برق با دقت طراحی میشود تا سیستم ایمن و بهینه کار کند.
۸. تهیه نقشههای فنی کامل
مجموعهای از نقشههای اجرایی شامل جانمایی پنلها، دیاگرام تکخطی، نقشه کابلکشی و طراحی تابلو برق تهیه میشود. این مدارک هم مبنای اجرای صحیح پروژه هستند و هم برای اخذ مجوز و تسویه با پیمانکار ضروریاند.
۹. ارائه لیست تجهیزات برای استعلام
یک لیست دقیق و مشخص از تمام تجهیزات مورد نیاز با برند، مدل و مشخصات فنی تهیه میشود. این لیست به شما امکان میدهد از چند تأمینکننده مختلف استعلام بگیرید، قیمتها را مقایسه کنید و از پرداخت هزینههای اضافه جلوگیری کنید.
۱۰. گزارش ریسکهای پروژه
هر پروژهای ریسکهای خاص خودش را دارد؛ از محدودیتهای شبکه برق گرفته تا مشکلات احتمالی سازه یا عدم تطابق با مقررات. این گزارش همه چالشهای پیش رو را شفاف میکند تا تصمیمهای مالی با آگاهی کامل گرفته شوند.
۱۱. مشاوره پیش از خرید
بسیاری از خریدهای اشتباه در این مرحله قابل پیشگیری هستند. تیم نور انرژی پیش از هر خریدی در کنار شماست تا مطمئن شود آنچه انتخاب میکنید دقیقاً همان چیزی است که پروژهتان نیاز دارد — نه بیشتر، نه کمتر.
۱۲. آمادهسازی مدارک قرارداد پیمانکاری
یک قرارداد خوب، پروژه را از اختلافات احتمالی حفظ میکند. اسناد فنی دقیق شامل مشخصات اجرایی، استانداردها و تعهدات کیفی تهیه میشود تا شما در مذاکره با پیمانکار دست پر باشید و هیچ ابهامی باقی نماند.
مثال عددی محاسبه ظرفیت نیروگاه روی سوله
در ادامه با بیان یک مثال واقعی و انجام محاسبات دقیق گام به گام حساب میکنیم که چقدر ظرفیت میتوان روی سقف نصب کرد، چقدر برق تولید میشود و آیا اصلاً این پروژه توجیه اقتصادی دارد.
یک سوله صنعتی با سقف شیبدار به سمت جنوب، ابعاد ۴۰×۶۰ متر، در اصفهان
در اینجا روش و مراحل محاسبات برای طراحی یک نیروگاه برق خورشیدی را انجام می دهیم :
- مساحت کل سقف جنوبی: (۴۰ × ۶۰) ÷ ۲ = ۱۲۰۰ مترمربع
- کسر فضای مسیرهای دسترسی، دودکشها و حاشیهها: حدود ۲۰٪ پس مساحت قابل استفاده: ۱۲۰۰ × ۰.۸ = ۹۶۰ مترمربع
- مشخصات هر پنل ۵۵۰ واتی استاندارد: ابعاد تقریبی ۲.۲ × ۱.۱ متر پس مساحت هر پنل: ۲.۴۲ مترمربع
- تعداد پنل قابل نصب: ۹۶۰ ÷ ۲.۴۲ ≈ ۳۹۶ پنل
- ظرفیت کل نیروگاه: ۳۹۶ × ۵۵۰ وات = ۲۱۷,۸۰۰ وات ≈ ۲۱۷.۸ کیلووات ≈ ۲۱۸ کیلووات
- تولید سالانه تخمینی در اصفهان: با فرض ۵.۵ ساعت اوج تابش روزانه و ضریب عملکرد ۰.۸۰ می شود ؛ ۲۱۷.۸ × ۵.۵ × ۳۶۵ × ۰.۸۰ ≈ ۳۴۹,۷۸۷ کیلوواتساعت در سال
- تولید سالانه نهایی بهصورت گرد شده: حدود ۳۵۰,۰۰۰ کیلوواتساعت در سال
- نرخ خرید تضمینی برق ساتبا در سال اول: ۵,۸۵۰ تومان به ازای هر کیلوواتساعت
- درآمد سال اول از فروش برق: ۳۴۹,۷۸۷ × ۵,۸۵۰ ≈ ۲,۰۴۶,۲۵۲,۷۸۰ تومان → حدود ۲.۰۵ میلیارد تومان
- فرض افزایش سالانه نرخ خرید برق ساتبا: حدود ۲۰٪ در سال
- قیمت هر پنل ۵۵۰ واتی در سال ۱۴۰۵: حدود ۱۷,۰۰۰,۰۰۰ تومان
- هزینه خرید کل پنلها: ۳۹۶ × ۱۷,۰۰۰,۰۰۰ = ۶,۷۳۲,۰۰۰,۰۰۰ تومان
- برآورد کل هزینه نیروگاه در سناریوی میانه: با فرض اینکه پنلها حدود ۵۰٪ کل هزینه پروژه باشند حدود ۶.۷۳۲ ÷ ۰.۵ = ۱۳.۴۶۴ میلیارد تومان
- درآمد تجمعی تا پایان سال چهارم: ۲.۰۵ + ۲.۴۶ + ۲.۹۵ + ۳.۵۴ ≈ ۱۰.۹۸ میلیارد تومان
- باقیمانده سرمایه پس از چهار سال: ۱۳.۴۶ − ۱۰.۹۸ ≈ ۲.۴۸ میلیارد تومان
- دوره بازگشت سرمایه در سناریوی میانه: ۴ سال + ۲.۴۸ ÷ ۴.۲۴ ≈ ۴.۶ سال
نتیجه نهایی: این سوله ظرفیت نصب حدود ۲۱۸ کیلووات نیروگاه خورشیدی را دارد، سالانه حدود ۳۵۰,۰۰۰ کیلوواتساعت برق تولید میکند، درآمد سال اول آن حدود ۲.۰۵ میلیارد تومان است و با فرض افزایش سالانه ۲۰٪ نرخ خرید برق ساتبا، قیمت هر پنل ۱۷ میلیون تومان و برآورد هزینه کل پروژه در سناریوی میانه، دوره بازگشت سرمایه حدود ۴.۶ سال خواهد بود.
هزینه طراحی نیروگاه در مقایسه با کل سرمایه گذاری چقدر است؟!
پیش از آنکه وارد اعداد و ارقام شویم، باید بدانیم که بازار تجهیزات خورشیدی در ایران بهشدت تحت تأثیر نوسانات ارزی است و قیمتها میتوانند در فاصله چند هفته تغییر قابلتوجهی داشته باشند. ارقامی که در این بخش مشاهده میکنید بر اساس نرخ دلار ۱۸۵,۰۰۰ تومانی در سال ۱۴۰۵ محاسبه شدهاند و صرفاً برای ایجاد یک مبنای مقایسهای شفاف ارائه میشوند، نه بهعنوان قیمت قطعی.
هدف این است که بتوانید نسبت هزینه طراحی به کل سرمایهگذاری را بهدرستی ارزیابی کنید و با دید بازتری تصمیم بگیرید. در کل با مقایسه زیر میتوان نتیجه گرفت که هزینه طراحی کمتر از ۱٪ کل پروژه است، اما میتواند از ۱۰ تا ۳۰٪ اشتباهات پرهزینه جلوگیری کند.
| نوع پروژه | ظرفیت | هزینه تقریبی کل (بدون طراحی) | هزینه طراحی تخصصی | نسبت هزینه طراحی به کل |
|---|---|---|---|---|
| نیروگاه خانگی روی بام | ۱۰ کیلووات | ۱.۸ تا ۲.۲ میلیارد تومان | ۱۵ تا ۳۰ میلیون تومان | ~۱.۲٪ |
| سوله صنعتی | ۱۰۰ کیلووات | ۱۴ تا ۱۸ میلیارد تومان | ۸۰ تا ۱۵۰ میلیون تومان | ~۰.۸٪ |
| نیروگاه زمینی | ۵۰۰ کیلووات | ۶۵ تا ۸۵ میلیارد تومان | ۳۰۰ تا ۶۰۰ میلیون تومان | ~۰.۶٪ |
| نیروگاه بزرگمقیاس | ۱ مگاوات | ۱۲۰ تا ۱۵۰ میلیارد تومان | ۵۰۰ میلیون تا ۱ میلیارد تومان | ~۰.۵٪ |
اطلاعات لازم برای شروع طراحی نیروگاه برق خورشیدی
قبل از اینکه نگاهی به فهرست اطلاعات مورد نیاز بیندازیم، بهتر است یک سوءتفاهم رایج را برطرف کنیم: خیلی از متقاضیان تصور میکنند که برای شروع طراحی باید همه چیز را از قبل بدانند — مصرف دقیق، بودجه قطعی، حتی نوع تجهیزات. اما واقعیت این است که شروع فرآیند طراحی، دقیقاً همان جایی است که این سوالها جواب میگیرند.
آنچه در ادامه میآید، اطلاعاتی است که تیم مهندسی ما برای شروع کار به آن نیاز دارد — نه اطلاعاتی که شما باید از قبل داشته باشید. بسیاری از این موارد را میتوانیم با هم و در طول فرآیند مشاوره تکمیل کنیم.
| اطلاعات | چرا مهم است |
|---|---|
| شهر / استان | میزان تابش خورشیدی و شرایط آبوهوایی |
| نوع محل نصب | تأثیر مستقیم بر روش طراحی |
| مساحت تقریبی | تخمین ظرفیت قابل نصب |
| هدف پروژه | جهتگیری کلی طراحی |
| عکس، نقشه یا لوکیشن | بررسی دقیقتر سایت |
| وضعیت برق موجود | بررسی امکان اتصال به شبکه |
| بودجه تقریبی | هماهنگ کردن طراحی با واقعیت |
| محدودیتهای خاص | شناسایی چالشهای پنهان |
خروجی نهایی طراحی نیروگاه چیست؟
وقتی یک طراحی مهندسی تحویل میگیرید، با یک فایل ساده روبهرو نیستید — با مجموعهای از مدارک کاربردی روبهرو هستید که هر کدام در یک مرحله از پروژه به کارتان میآیند. از همان ابتدا، گزارش بررسی اولیه مشخص میکند که آیا اصلاً ورود به پروژه توجیه دارد یا نه. اگر جواب مثبت بود، ظرفیت پیشنهادی و دلایل آن، پایهای میشود که همه محاسبات مالی و سرمایهگذاری روی آن شکل میگیرد.
در ادامه، نقشه جانمایی پنلها و نقشههای فنی کابلکشی و تکخطی، مدارکی هستند که پیمانکار برای اجرا به آنها نیاز دارد — و همین نقشهها مبنای قرارداد رسمی هم خواهند بود. لیست کامل تجهیزات با مشخصات دقیق هم این امکان را میدهد که همزمان از چند تأمینکننده استعلام بگیرید و بهترین گزینه را انتخاب کنید. در کنار همه اینها، گزارش ریسک و محدودیتها کمک میکند مشکلات احتمالی را پیش از وقوع بشناسید؛ و راهنمای تصمیم نهایی، تمام این اسناد فنی را به یک ابزار واقعی برای تصمیمگیری تبدیل میکند.
به بیان سادهتر: خروجی طراحی یک نیروگاه خورشیدی، نقطهای است که از آن به بعد دیگر حدس نمیزنید ؛ تصمیم میگیرید!
اشتباهات رایج که در پروژه نیروگاه هزینهساز میشوند!
ده اشتباهی که در طی سال ها تجربه با اجرای ده ها پروژه در نقاط مختلف کشور، در رابطه با مشتریان مختلف نور انرژی در مراحل طراحی و اجرای نیروگاه های خورشیدی بارها دیدهایم:
- خرید تجهیزات قبل از طراحی : پرهزینهترین اشتباه رایج
- انتخاب ظرفیت فقط بر اساس بودجه : بودجه یک عامل است، نه تنها عامل
- اعتماد کامل به پیشنهاد فروشنده : فروشنده انگیزه فروش دارد، نه دقت
- نادیده گرفتن سایهاندازی : درخت، دیوار، دودکش و حتی ردیفهای روبرو
- نداشتن نقشه و مدارک فنی : یعنی واگذاری کنترل پروژه به پیمانکار
- مقایسه قیمت پیمانکاران بدون مشخصات پروژه : مقایسه سیب با پرتقال!
- بیتوجهی به مسیر کابلکشی : هزینه اصلاح در مراحل بعد چند برابر میشود.
- شروع اجرا بدون بررسی سازه : خطر جدی ایمنی با هزینه بالا
- فرض مناسب بودن هر سطح : برخی سقفها اصلاً مناسب نیستند.
- حذف طراحی برای صرفهجویی : این تصمیم تقریباً همیشه به هزینه بیشتر ختم میشود.
چرا طراحی نیروگاه خورشیدی را به تیم متخصص بسپاریم؟
شاید بپرسید: «چرا باید برای طراحی هزینه کنم؟ مگر نمیشود مستقیم از فروشنده بخرم و نصب کنم؟»
پاسخ ساده است: طراحی، تفاوت میان یک سرمایهگذاری هوشمندانه و یک خرید پرریسک است. فروشنده به شما یک لیست تجهیزات میدهد؛ مهندس طراح، یک سیستم یکپارچه و بهینه تحویلتان میدهد — سیستمی که با شرایط واقعی سایت شما هماهنگ است، از قوانین فنی پیروی میکند، و در بلندمدت سودآور باقی میماند. در ادامه، موارد فنی و اقتصادی این انتخاب را با هم مرور میکنیم:
- تجربه پروژههای مشابه: مشکلاتی که در پروژههای قبلی رخ داده، در پروژه شما از پیش پیشبینی میشود.
- نگاه بلندمدت: یک طراح خوب فکرش را نه فقط به روز اجرا، که به ۲۰ سال بهرهبرداری معطوف میکند. از مسیر کابل با افت ولتاژ کمتر گرفته تا فضای کافی برای تمیزکاری پنلهای خورشیدی.
- بیطرفی در انتخاب تجهیزات: تیم طراحی مستقل به هیچ برند یا فروشندهای وابسته نیست. تجهیزات بر اساس تناسب فنی با پروژه شما انتخاب میشوند.
- صرفهجویی واقعی: طراحی کمتر از ۱٪ هزینه کل پروژه است، اما میتواند ۱۰ تا ۳۰٪ از اشتباهات پرهزینه جلوگیری کند.
مطالعه جهت آشنایی بیشتر : قیمت برق خورشیدی
سوالات متدوال (FAQ)
-
طراحی نیروگاه خورشیدی چقدر طول میکشد؟
بسته به پیچیدگی پروژه، از چند روز (پروژههای کوچک) تا ۳ تا ۴ هفته (پروژههای بزرگ یا چندسناریویی).
-
آیا برای طراحی حتماً بازدید حضوری لازم است؟
برای پروژههای کوچک و متوسط، بررسی با عکس، نقشه و لوکیشن امکانپذیر است. برای پروژههای بزرگ یا سایتهای پیچیده، بازدید حضوری دقت طراحی را به طور چشمگیری بالا میبرد.
-
آیا میتوانم فقط طراحی بگیرم و اجرا را به پیمانکار دیگری بسپارم؟
بله. طراحی و اجرا دو خدمت کاملاً مجزا هستند. مدارک طراحی متعلق به شماست و میتوانید آنها را به هر پیمانکاری بدهید.
-
تفاوت طراحی با مشاوره خرید تجهیزات چیست؟
مشاوره خرید بخشی از طراحی است، نه جایگزین آن. اول طراحی، سپس انتخاب تجهیزات بر اساس طراحی. بدون طراحی، مشاوره خرید مثل تجویز دارو بدون معاینه است.
-
اگر هنوز مطمئن نیستم پروژه را اجرا کنم، آیا طراحی ضروری است؟
دقیقاً در این حالت طراحی بیشترین ارزش را دارد. با اعداد واقعی تصمیم بگیرید — نه با تخمین فروشنده.
-
آیا طراحی برای اتصال به شبکه و مجوزها هم به کار میآید؟
بله. مدارک فنی طراحی بخش مهمی از مستندات موردنیاز برای فرآیندهای اداری برق منطقهای است.
-
حداقل ظرفیت برای سفارش طراحی چقدر است؟
محدودیتی وجود ندارد. از ۵ کیلووات روی بام خانه تا ۵ مگاوات روی زمین، هر پروژهای از طراحی اصولی سود میبرد.
-
اگر پیمانکار بگوید طراحی لازم نیست، باید باور کنم؟
خیر. پیمانکاری که طراحی را غیرضروری میداند، یا تجربه کافی ندارد یا میخواهد کنترل پروژه را خودش در دست بگیرد. هر دو حالت به نفع شما نیست.
-
چه فرقی دارد سیستم متصل به شبکه با سیستم مستقل (آفگرید) طراحی شود؟
تفاوت اساسی. سیستم مستقل نیاز به باتری و کنترلر شارژ دارد و طراحی ذخیره انرژی را هم دربر میگیرد. سیستم متصل به شبکه باید با استانداردهای فنی برق منطقهای هماهنگ باشد.
-
آیا طراحی برای همه مناطق ایران یکسان است؟
خیر. میزان تابش، دمای محیط، احتمال طوفان گرد و غبار، رطوبت هوا و شرایط اقلیمی در هر منطقه متفاوت است و طراحی باید با این واقعیتها تنظیم شود. مثلاً در مناطق ساحلی جنوب، رطوبت بالا و خوردگی تجهیزات اهمیت ویژهای دارد؛ در مناطق کویری، گرمای شدید تابستان روی راندمان پنل و انتخاب اینورتر تأثیر مستقیم میگذارد؛ و در مناطق کوهستانی، بارش برف و زاویه نصب اهمیت پیدا میکند.
-
چطور بفهمم یک طراحی کیفیت دارد؟
یک طراحی باکیفیت باید حداقل شامل این موارد باشد: نقشه جانمایی دقیق با ابعاد، لیست تجهیزات با مشخصات فنی کامل، محاسبه تولید سالانه تخمینی، گزارش ریسکهای شناساییشده، و نقشههای کابلکشی. اگر طراحی فقط یک جدول قیمت و تعداد پنل بود — طراحی نبود، پیشنهاد فروش بود.
– جمع بندی :
در ده سال کار در نور انرژی، یک الگوی تکراری دیدهام: پروژههایی که با طراحی درست شروع کردند، تقریباً همیشه به نتیجه رسیدند. پروژههایی که بدون طراحی یا با طراحی ناقص جلو رفتند، اغلب در میانه راه با هزینههای پیشبینینشده، تأخیر، یا عملکرد پایینتر از انتظار مواجه شدند.
طراحی کمتر از ۱٪ هزینه کل پروژه است — اما تأثیرش روی ۱۰۰٪ پروژه است.
قبل از اینکه با فروشندهای صحبت کنید، قبل از اینکه قیمت تجهیزات بگیرید، قبل از اینکه با پیمانکار قرارداد ببندید — یک طراحی مستقل داشته باشید. این سادهترین و مؤثرترین کاری است که میتوانید برای موفقیت پروژهتان انجام دهید.
اگر الان وقت ندارید پس این مقاله را داشته باشید !!
منابع و دسترسی های مورد نیاز طراحی نیروگاه برق خورشیدی
۱. IEC 62446-1:2016 — استاندارد بینالمللی برای مستندات فنی و آزمون سیستمهای فتوولتائیک متصل به شبکه
۲. IEC 61215 & IEC 61730 — استانداردهای کیفیت و ایمنی ماژولهای فتوولتائیک
۳. PVGIS – Photovoltaic Geographical Information System: ابزار آنلاین اتحادیه اروپا برای تخمین تابش خورشیدی و تولید انرژی در موقعیتهای جغرافیایی مختلف
🔗 https://re.jrc.ec.europa.eu/pvg_tools
۴. NASA POWER Data Access Viewer: پایگاه داده ناسا برای تابش خورشیدی و اقلیم — مرجع معتبر برای دادههای تابش ایران
۵. دستورالعمل فنی شرکت توانیر: ضوابط اتصال نیروگاههای خورشیدی به شبکه سراسری برق ایران
۶. تجربیات میدانی تیم گروه نور انرژی — پروژههای اجراشده در استانهای اصفهان، کرمان، تهران و سایر نقاط ایران (۱۳۹۴–۱۴۰۵)
این مقاله توسط مهندس عظیمی | کارشناس فنی نور انرژی نوشته شده است .
با بیش از ۱۰ سال تجربه تخصصی در طراحی، محاسبه و اجرای نیروگاههای خورشیدی ؛ از سیستمهای خانگی کوچک تا مجتمعهای صنعتی . رویکرد او در نور انرژی بر سه اصل استوار است: 1. دقت در نیازسنجی اولیه، 2. انتخاب تجهیزات باکیفیت و قابل اطمینان، و 3. پشتیبانی واقعی پس از نصب.
در طول این سالها، مهندس عظیمی در طراحی و بهره بردای از صدها پروژه خورشیدی خانگی و صنعتی موفق در سراسر کشور با نور انرژی همکاری داشته است.
